A 工具准备:组装前务必将所用工具准备齐全;一般为瓦刀、灰 板、卷尺、水平仪、扳手、套筒、电钻、电镐、电锯、开孔 器、硅胶枪、十字螺丝刀、剪刀、钳子等各种工具。
B 材料准备:化粪池上底、下底、隔板、弯头、拉杆、盖子、Ф 110PVC 管材、结构胶、泡棉、螺丝等。
C 擦拭涂胶:使用洁净微湿毛巾擦拭化粪池上下底密封边、隔板 凹槽、定位销;等完全风干后在下底密封边均匀粘贴泡棉、注 意在粘贴过程中注意拐角弧度,不要断裂。然后在下底密封边、 隔板凹槽、定位销均匀涂抹结构胶。
D 弯头、过粪管安装:取两块隔板、弯头、Ф110PVC 管材;将Ф 110PVC 管材与弯头进行连接,长度满足连接一池至二池的过粪 管入口应在一池池底的下 1/3 处,连接二池至三池的过粪管入 口应在二池池底的下 1/3 至 1/2 处,过粪管入口切成 45°斜角; 再将弯头与隔板连接;并确保各连接处密切紧固、不脱落。
E 隔板安装:将安装好过粪管的隔板对应其池底凹槽进行安装, 注意务必确保隔板完全扣入凹槽内。

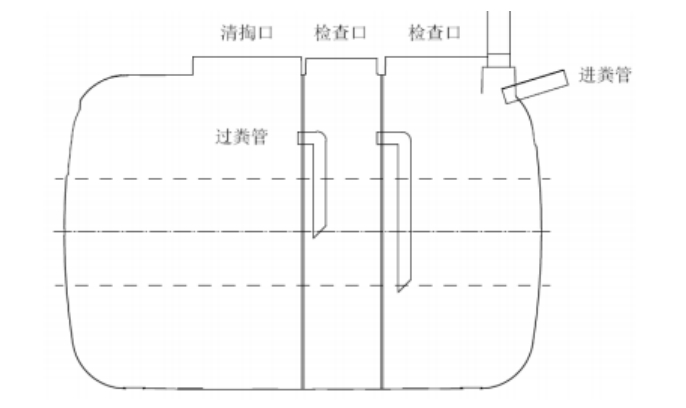

F 扣装固定:将化粪池上底对应定位销及隔板凹槽进行扣装,确 保隔板与凹槽紧密结合;然后装好螺丝、平垫进行电动锁紧后 再进行人工扳手补紧;以确保牢固。具体安装后见图 1
