欢迎您的光临!山东辉瑞管业专注于PE给水管、双壁波纹管、钢带管、塑钢管、矿用管、旱厕改造化粪池等研发、生产与销售,欢迎各界朋友来厂参观合作!
销售热线: 0537-8774888
新闻中心
首页>新闻中心 >行业动态

钢丝网骨架塑料复合管电热熔连接质量探讨

发布:山东辉煌类目:行业动态 热点:钢丝网骨架塑料复合管,钢丝网管,电热熔连接,钢丝网骨架管 点击:4603 发布时间:2017-11-29
1 管材介绍
钢丝缠绕网骨架增强聚乙烯复合管简称钢丝网骨架塑料复合管 Plastic-steel mesh skeleton-plastic(PE)composite pipe,即 SRTP,是呈缠绕在管材中分布的高强度钢丝为增强骨架,其内外以高密度聚乙烯为基体,经连续挤出复合成型的新型管材。它既保留了钢管的优良的承压性能,又保留了塑料管良好的卫生性能以及易于敷设、技术可靠、使用寿命长等特点。(结构图如附图 1 所示)
钢丝网骨架塑料复合管电热熔连接质量探讨

2 适用范围
钢丝缠绕网骨架增强聚乙烯复合管主要适用于城市建筑给水,饮用水,消防水,热网回水,煤气,天然气输送等。广泛适用于建筑行业、化学化工行业、石油化工行业、电力工程工艺用水、农林喷灌、冶金矿山等。
3 工艺原理
利用 220V±20V 电压,采用专用电热熔机具,将管道接口逐根连接一体。


工艺特点:a、埋地敷设时,管道采用电热熔连接。
b、架空敷设及与金属管道连接时采用法兰连接。
4 施工控制
4.1 管材、管件的验收,熔接机具的检测与维护
(1)验收内容包括:产品合格证、质量保证书、各项性能检验报告、规格数量、包装情况及管材、管件的质量等。
(2)验收管材、管件时,应在同一批中抽样。SRTP 外表面应色泽均匀,无明显划痕、无气泡、无针眼、无脱皮和其他影响使用的缺陷。SRTP 内表面应平滑,无斑点、无异味、无异物、无针眼、无裂纹。
(3)熔接机具一般是厂家提供,对相关机具要进行进场检验,厂家技术人员必须对机具的使用和维护保养等进行技术性指导,并发给施工安全技术交底书。(交底书中应明确不同管径电热熔参数表、电热熔机具安全使用说明书等技术性文件)
4.2 管材、管件的存放
(1)管材管件应存放在通风良好、温度不超过 40℃的库房或简易场地。若存放时间较长则应有遮盖物,避免暴晒和雨淋。
(2)管材应水平堆放在平整的支撑物或地面上,堆放高度不宜超过 1.5m。
4.3 管道搬运
管材在搬运装卸过程中,采用非金属绳带捆扎、吊装。寒冷天气搬运管材、管件时,严禁剧烈撞击,轻拿轻放。
4.4 管道布置
(1)管道穿越公路时应设钢套管或钢筋混凝土套管,套管内径至少大于管材外径 150mm。套管内有接头时,则必须在试压合格后方可进行穿越施工。
(2)SRTP 地上安装时与阀门、水泵、容器等相连时,要采取固定支架,直管段采取滑动(轴向、横向)支架。

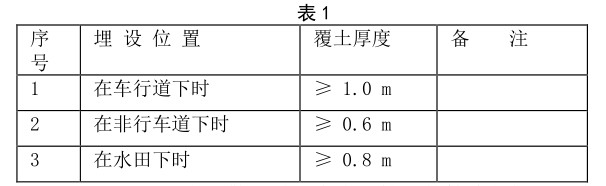

(3)SRTP 地面下铺设时,最小管顶覆土厚度应符合下表规定:
钢丝网骨架塑料复合管电热熔连接质量探讨

(4)SRTP 直埋敷设时,在直段较长的管线与阀门、弯头、三通、管件设备(各种容器、过滤器等)相接角处设置固定支墩。随地形自然弯曲敷设时,直管段结束端应设置固定支墩。
4.5 土方工程
(1)深度在 5m 以内的沟槽,垂直壁适当采用支撑形式加固。
(2)开挖沟槽时,不宜超挖,若出现超挖应用砂土或素原土填补并夯实,沟槽内积水应及时排出。
(3)凡可能引起管道不均匀沉降的地段,其地基应进行处理或采取其他防沉降措施。
(4)开挖沟槽时,遇到管道、电缆、地下构筑物或文物古迹时,须予以保护,并及时与有关单位和设计部门联系协调处理。
4.6 管道敷设
(1)沟槽验收合格后方可进行 SRTP 敷设。
(2)管道宜在沟槽内进行连接,下管时应采用软带或麻绳平衡下移,防止管材划伤、扭曲或过大的拉伸和弯曲。
(3)管道如在沟上连接,待多根管道连接完成后,并达到热熔冷却时间后方可下沟。
(4)施工间断或休息时,管口应及时封堵,禁止杂物进入。
(5)管道在穿越采用打洞机施工时,必须保证穿越段周围建筑物、构筑物不发生沉陷、位移和破坏。
(6)管道在穿越物体时套管部位要有固定措施,防止运行或打压时 SRTP 管道抖动造成损坏。
4.7 管道连接
(1)SRTP 在连接前应对管材、管件及机具设施按设计要求进行核对,并对机具进行施工前检修。
(2)SRTP 连接采用电熔连接或法兰连接,埋地管道一般不宜采用法兰连接,与金属管道连接时采用法兰连接。
(3)SRTP 焊接操作工人上岗前,必须经过专门培训,经考试和技术评定合格后,才能承担管道连接任务。
(4)施工前检查焊接电源线接触是否良好,电源线电压(一般控制在 220V±20V)是否稳定,焊接机具桩头是否完好,管件插口是否有杂物等。检查完毕达到要求方可施工。
(5)切割管道时应根据现场测量实际值量取管道长度,用切割器具进行切割(选用切割工具时应考虑塑料管材内有钢丝的存在),保证管道端口切割平整,断口断面与管材轴面应垂直,并剔除毛刺整边。
(6)SRTP 焊接前,必须对焊接表面即管件内表面和管道外表面进行打磨,去除氧化层。(一般采用砂纸、钢刷或电动钢刷打毛焊接表面)——这是保证电热熔质量的重要手段。
(7)管件与管子套装时:a.应保持电熔管件与管材的熔合部位不受潮;b.管子表面必须做熔接深度标记,套装必须达到深度线位置;c.较直两对应的连接件,使其处于同一轴线上。套装完毕进行焊机的连接等事宜。

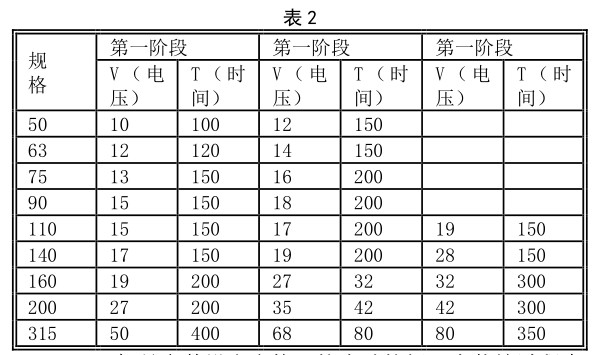

(8)电热熔施工准备完毕,相对管径大小设置不同的机具参数,参数的设置必须准确无误,这是保证电热熔质量的关键。
钢丝网骨架塑料复合管电热熔连接质量探讨

(9)机具参数设定完毕,按启动按钮,电热熔过程中不得间断。在熔合及冷却过程中,不得移动、转动电热熔管件,熔合的管道不得在连接件上施加任何外力。观察管件焊接,观察孔内小塑料柱的变化(是否软化或向外突出)。如遇电压不稳定或短路的必须重新焊接,焊接完毕机具会自动停止。
(10)管道焊接完毕,不得踩踏熔接接头或在其上放置重物,确保熔接接头达到工艺冷却时间后才能对系统进行打压试验及验收。
4.8 管道系统试压验收
(1)管道试压前应进行吹扫,熔接接头和管路较长部分必须回填且夯实牢靠。整管段中部必须不少于两个夯实点,管道下部与管底间的空隙必须填实。
(2)管道试压一般采用水作介质,缓慢地向管道内注水,及时排出管道内的空气,进行水密性检查。一般规定:强度试验压力应为实际工作压力的 1.5 倍(Ps=1.5·Pg),保压 1 小时,压降不超过 0.03MPa;严密性试验压力应为管道工作压力的 1.15 倍(Po=1.15·Pg),保压 2 小时,压降不超过 0.03MPa。
(3)管道试压分为整体系统试压或分段试压两种方式,试压管段的长度应视现场情况而定。
(4)采用法兰连接的管线在试压完成后,还需将螺丝再紧固一次。
(5)管道试压应有建设单位、施工单位、监理单位共同进行,管线分段试压或整体试压合格后,才能进行土方回填等下一道工序。
(6)管道试压结束,及时泄压并将管线内的水排尽。
4.9 土方回填
管道安装完毕,管道试压合格后才能进行土方回填事宜,回填土中不应含有砾石及其他硬物。管沟底部采用人工回填至管顶上 300mm,300mm 以上采用机械回填。
5 注意事项
SRTP 管道焊接施工对工人的素质要求较高,操作人员必须经过专业技术人员的指导、考核,且应对熔接过程熟练掌握。现对 SRTP 管道电热熔过程中的施工注意事项归纳如下:
(1)热熔管道与管件必须配套;
(2)热熔机具必须配套使用,且符合管材要求;
(3)施工前必须对热熔机具进行校验,排除机具故障;
(4)管口切割、打磨必须到位,严格工艺标准要求;
(5)热熔机具参数确定必须准确无误;
(6)管道安装时必须标识热熔深度线,确保热熔质量;
(7)管道热熔连接完毕,必须达到工艺要求冷却时间。

MORE
山东辉煌LOGO

联系我们

山东辉瑞管业有限公司
电话:0537-8774888 0537-8774999
地址:山东省金乡经济开发区崇文大道

版权所有: 山东辉瑞管业有限公司 备案号:鲁ICP备17012238号 技术支持:邦达传媒
